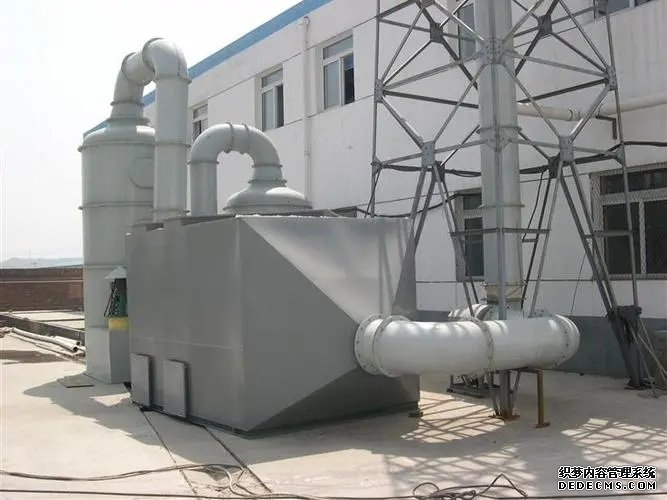

活性炭塔的安裝質量如何控制?
一、前期準備階段的質量控制
1. 設計與選型核對
確認活性炭塔的規格(如處理風量、吸附效率)與設計要求匹配,檢查設備型號、材質(如碳鋼防腐處理或不銹鋼)是否符合工況需求。
核對進出風口尺寸、法蘭接口位置是否與管道系統一致,避免后期返工。
2. 材料與配件檢驗
檢查活性炭填料的性能指標(碘值≥800mg/g,粒徑48目),確保無受潮或破損。
驗收附屬配件(如檢修門、壓差計、泄爆裝置)的完整性,重點檢查密封膠條、支撐格柵的耐腐蝕性。
3. 基礎與場地準備
復核設備基礎水平度(誤差≤3mm),預留地腳螺栓孔或預埋鋼板,確保承重符合設備重量要求。
清理安裝區域,保證通道暢通,預留吊裝空間(建議至少3米操作半徑)。
二、安裝過程中的關鍵環節控制
1. 吊裝與定位
使用專用吊具,禁止直接捆綁塔體外殼,防止變形。采用經緯儀校準垂直度(偏差≤H/1000且≤10mm)。
按圖紙定位,確保進出口方向與氣流走向一致,預留檢修空間(前后至少1.5米)。
2. 模塊化組裝要點
多段式塔體拼接時,法蘭連接處需加設耐腐密封墊(如EPDM橡膠),螺栓對角均勻緊固,扭矩值符合設計標準。
內置分布器、導流板等內部構件安裝后,進行透光檢查,避免出現氣流短路。
3. 填料裝填規范
采用分層裝填法,每層高度≤500mm,人工攤平后使用振動器密實,***部預留1020%膨脹空間。
禁止踩踏填料層,需鋪設臨時踏板分散壓力。

三、系統集成與調試
1. 附屬設備聯動
風機、管道連接完成后,進行熒光檢漏測試,確保氣密性(泄漏率≤2%)。
安裝壓差傳感器,設定報警閾值(通常初始壓降>800Pa時提示更換填料)。
2. 試運行監測
空載運行4小時,檢測振動值(≤4.5mm/s)、噪音(<85dB)。
逐步增加負荷至額定風量的75%、100%,記錄進出口濃度變化,驗證凈化效率是否達標。
四、驗收與文件管理
1. 竣工驗收標準
提供***三方檢測報告,包含VOCs去除率(應≥90%)、排放濃度(如非甲烷總烴≤20mg/m³)。
移交安裝記錄、材料合格證、焊接探傷報告等全套技術檔案。
2. 運維培訓與交付
指導客戶制定《活性炭更換周期表》(通常612個月),演示在線監測系統操作。
簽署質保協議,明確因安裝問題導致的性能故障責任條款。
五、常見問題預防措施
案例警示:某化工企業因未預留膨脹縫,導致活性炭受熱膨脹使塔體變形,被迫停機維修。
解決方案:在塔體長度超過6米時,每間隔5米設置U型膨脹節,并標注冷熱態位移參考線。
通過以上全流程管控,可將活性炭塔安裝缺陷率降低至0.5%以下,顯著提升系統穩定性。
